Construction crews removing track near the Colfax at Auraria Station as part of the Downtown Rail Reconstruction Project

Dự án tái thiết đường sắt trung tâm thành phố

Tổng quan dự án

Vào tháng 5 năm 2024, RTD đã khởi động một dự án kéo dài nhiều năm để tái thiết cơ sở hạ tầng đường sắt nhẹ lâu đời nhất của mình. Dự án tái thiết lớn này là dự án đầu tiên thuộc loại này trong lịch sử của RTD và sẽ đảm bảo tính toàn vẹn lâu dài của mạng lưới. Dịch vụ đường sắt nhẹ bắt đầu hoạt động tại Denver vào ngày 7 tháng 10 năm 1994, với 5,3 dặm đường ray nối Đại lộ 30 và Phố Downing với Xa lộ Liên tiểu bang 25 và Đại lộ Broadway. Phần lớn cơ sở hạ tầng đường ray trung tâm thành phố ngày nay, thường được gọi là Vòng xoay Trung tâm Thành phố (Downtown Loop), đã được xây dựng và đưa vào hoạt động kể từ khi tuyến đường được khai trương. Đoạn đường ray ban đầu này đã được mở rộng qua nhiều năm để hiện phục vụ 10 ga đường sắt trên các tuyến D, H và L, với các đoàn tàu chạy sát mặt đường, gần người đi bộ và phương tiện giao thông. Hơn 300 đoàn tàu đường sắt nhẹ chạy vòng quanh Vòng xoay Trung tâm Thành phố mỗi ngày, vì vậy việc RTD duy trì tài sản này trong tình trạng tốt trong 30 năm tới là vô cùng quan trọng.

Tiến độ dự án

Năm khu vực dự án được xác định để chỉ rõ các đoạn đường sắt cụ thể sẽ được tái thiết trong suốt dự án kéo dài nhiều năm này. Trong mỗi giai đoạn của dự án, dịch vụ đường sắt nhẹ ở khu vực trung tâm thành phố có thể bị ảnh hưởng.

Tiến độ thực hiện dự án đường sắt trung tâm thành phố từ tháng 5 năm 2024 đến năm 2027.

Bản đồ dịch vụ đường sắt

Có hiệu lực từ ngày 7 tháng 6 năm 2026.

Bản đồ đường sắt RTD có hiệu lực từ ngày 7 tháng 6 năm 2026.

Thời gian phục vụ hiện tại: Có hiệu lực từ ngày 4 tháng 1 đến ngày 6 tháng 6 năm 2026.

Các lĩnh vực dự án

Năm giao điểm chính

Tiến độ: Hoàn thành vào năm 2024

Năm giao lộ trọng điểm thuộc Dự án Tái thiết Đường sắt Trung tâm Thành phố của RTD đã được hoàn thành thành công trước thời hạn vào ngày 29 tháng 8 năm 2024. Phần này của dự án tập trung vào việc tái thiết đường ray và cơ sở hạ tầng đường sắt nhẹ tại năm giao lộ trong Vòng xoay Trung tâm Thành phố:

  • Broadway và Welton
  • Đường số 15 và đường California
  • Đường số 15 và đường Stout
  • Đường số 17 và đường California
  • Đường số 17 và đường Stout

Mỗi giao lộ đều được tái thiết toàn diện để cải thiện an toàn và khả năng lưu thông, giải quyết tình trạng xuống cấp của cơ sở hạ tầng giao thông công cộng và bảo vệ khoản đầu tư của cơ quan vào các tài sản giao thông trọng yếu.

Ngã tư đường Kalamath

Tiến độ: Hoàn thành vào quý 4 năm 2025

Công tác tái thiết hoàn toàn một đoạn đường ray xe điện nhẹ ngay phía đông ga Colfax tại Auraria, đoạn giao với đường Kalamath hướng về phía nam, đã hoàn thành thành công vào cuối năm 2025. Các đội thi công đã hoàn thành công tác bảo trì tạm thời vào năm 2024 để ổn định nền đường ray. Toàn bộ quá trình tái thiết đoạn giao cắt Kalamath kéo dài 86 ngày bắt đầu vào ngày 2 tháng 9 năm 2025 và kết thúc vào thứ Ba, ngày 25 tháng 11 năm 2025.

Báo cáo hoàn thành dự án Kalamath Crossing

Tuyến đường Colfax Avenue

Thời gian thực hiện: Tháng 6 năm 2026 - Quý 1 năm 2027

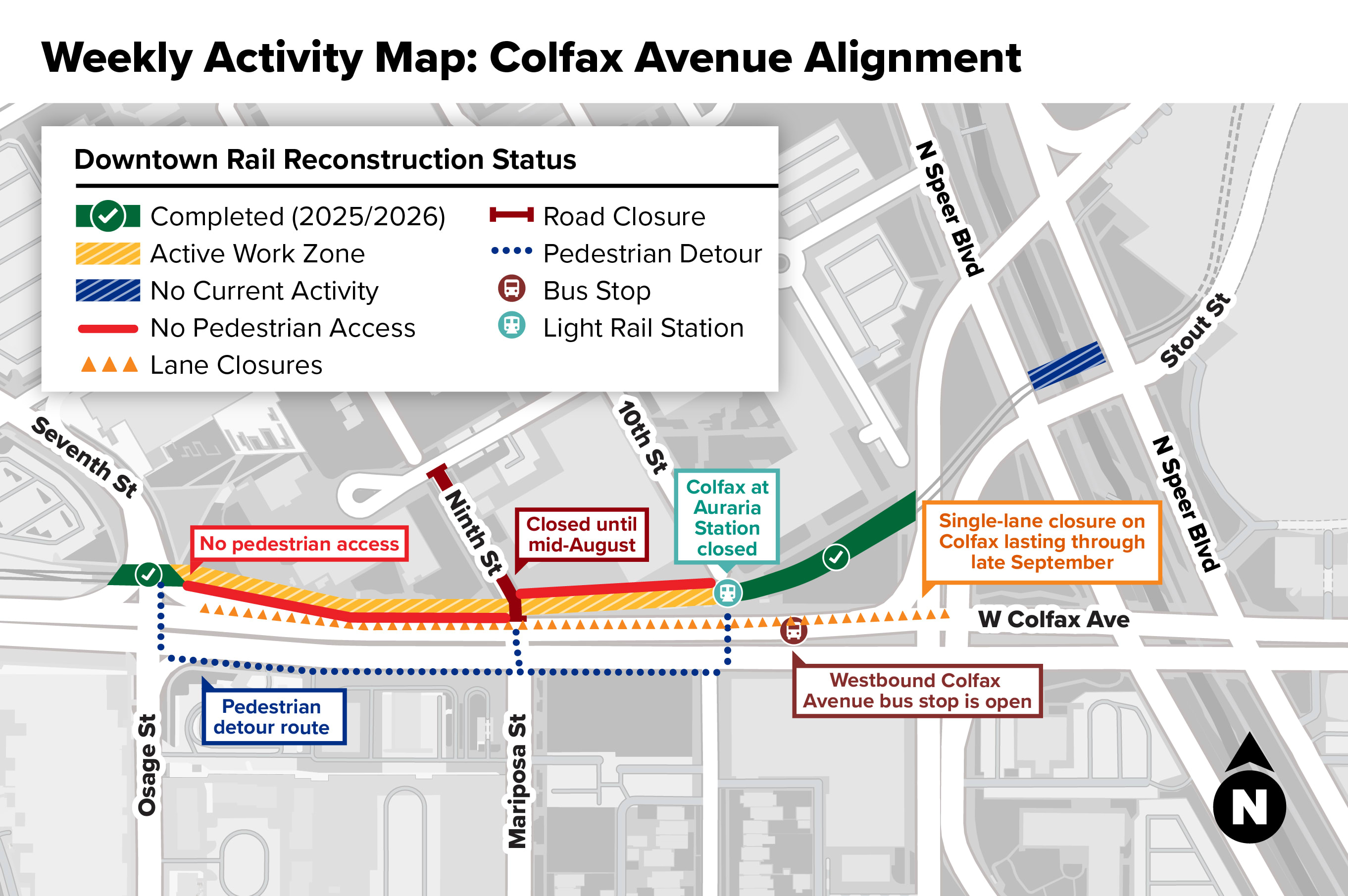

Công tác thi công tuyến đường sắt Colfax Avenue sẽ bắt đầu vào ngày 7 tháng 6 năm 2026 và kéo dài đến hết quý 1 năm 2027. Công việc này bao gồm việc tái thiết toàn bộ chiều sâu đường ray chạy dọc theo đại lộ Colfax giữa đường Seventh Street và đường 10th Street tại ga Colfax at Auraria. Các tuyến tàu D, H và L sẽ bị ảnh hưởng.

Trong thời gian này, các công việc bổ sung của dự án sẽ được thực hiện trên cầu Cherry Creek gần đại lộ Speer.

Khu phố giữa trung tâm thành phố Loop

Thời gian thực hiện: Tháng 6 năm 2026 - Quý 1 năm 2027

Công tác cải tạo đoạn đường ray giữa các tuyến phố thuộc Vòng xoay Trung tâm Thành phố sẽ bắt đầu sớm nhất vào ngày 7 tháng 6 năm 2026 và kéo dài đến hết quý 1 năm 2027. Công việc này bao gồm việc tái thiết toàn bộ các đoạn đường ray trong vòng xoay trung tâm thành phố, ngoại trừ các giao lộ nơi công việc đã hoàn thành vào năm 2024. Công việc sẽ được thực hiện trên đường Stout từ phố 14 đến phố 19, trên phố 19 giữa đường Stout và đường California, và trên đường California từ phố 15 đến phố 19. Các tuyến tàu D, H và L sẽ bị ảnh hưởng.

Là một phần của kế hoạch dịch vụ thay thế hiệu quả trong suốt quá trình xây dựng, dịch vụ xe buýt sẽ hoạt động trong khu vực Downtown Loop Midblocks trong thời gian thi công. Vui lòng truy cập... NextRide Để lên kế hoạch cho tuyến đường tốt nhất cho chuyến đi của bạn.


Hành lang đường Welton

Thời gian dự kiến: 2027

Giai đoạn cuối cùng của Dự án Tái thiết Đường sắt Trung tâm Thành phố sẽ bao gồm việc tái thiết toàn bộ chiều sâu đường ray xe điện hiện có dọc theo Hành lang Welton, giữa giao lộ Welton và Broadway và Ga 30th•Downing của RTD. Công việc này sẽ đánh giá khả năng tiếp cận nhà ga và thay thế các khối cao tại các nhà ga tuyến L hiện có. Công việc có thể bắt đầu sớm nhất vào giữa đến cuối năm 2027.

Cập nhật dự án

RTD cam kết cung cấp thông tin về tiến độ dự án, gián đoạn dịch vụ, tác động đến địa phương, tiến độ chung và nhiều hơn nữa. Các bản cập nhật dự án thường xuyên sẽ được nối lại trước giai đoạn thi công tiếp theo. Nếu bạn có thắc mắc về Dự án Tái thiết Đường sắt Trung tâm Thành phố, vui lòng liên hệ với chúng tôi qua email hoặc số điện thoại bên dưới:

Email dự án: [email protected]

Đường dây thông tin dự án: 720-902-8817

Công cụ khách hàng

Câu hỏi thường gặp

Tìm câu trả lời cho các câu hỏi thường gặp về Dự án Tái thiết Đường sắt Trung tâm Thành phố

Câu hỏi thường gặp

Thông báo dịch vụ

RTD khuyến khích khách hàng đăng ký nhận Thông báo Dịch vụ để nhận thông báo qua tin nhắn và email về các sự cố sắp xảy ra và đang diễn ra ảnh hưởng đến các tuyến xe buýt, tuyến đường sắt, điểm dừng hoặc nhà ga cụ thể.

Đăng ký để nhận thông tin cập nhật

Chuyến đi tiếp theo

Khách hàng cũng được khuyến khích sử dụng ứng dụng web Next Ride để lên kế hoạch chuyến đi, xem các thông báo dịch vụ đang hoạt động và xem vị trí xe buýt và tàu hỏa theo thời gian thực.

Truy cập chuyến đi tiếp theo tại đây

Chăm sóc khách hàng

Để biết thêm thông tin về tuyến đường và lịch trình, hoặc các câu hỏi về ảnh hưởng đến dịch vụ, vui lòng liên hệ với bộ phận Chăm sóc Khách hàng của RTD từ 6 giờ sáng đến 8 giờ tối các ngày trong tuần và từ 9 giờ sáng đến 6 giờ chiều các ngày thứ Bảy, Chủ nhật và ngày lễ. Vui lòng gọi điện thoại đến số [số điện thoại]. 303.299.6000Để nghe tiếng Tây Ban Nha, hãy nhấn phím 2. Để được hỗ trợ bằng tất cả các ngôn ngữ khác, vui lòng cho Chuyên viên Thông tin biết ngôn ngữ bạn nói và giữ máy trong khi họ kết nối với người phiên dịch.

Yêu cầu dịch thuật

Bạn cần dịch tài liệu của RTD sang một ngôn ngữ cụ thể khác ngoài tiếng Tây Ban Nha? Trong phạm vi có thể, RTD sẽ cung cấp bản dịch mà bạn cần! Nhấp vào đây

Công việc đã hoàn thành

53956661952
53956665852
53957562581
53956665057
53957816578
53956667697
Newly
A
A
Newly
RTD
RTD
