프로젝트 개요

2024년 5월, RTD는 가장 오래된 경전철 인프라를 재건하기 위한 다년간의 프로젝트를 시작했습니다. 이 대규모 재건 프로젝트는 RTD 역사상 최초의 사례로, 네트워크의 장기적인 안정성을 보장할 것입니다. 덴버의 경전철 서비스는 1994년 10월 7일, 30번가와 다우닝 스트리트를 25번 주간고속도로 및 브로드웨이와 연결하는 5.3마일의 선로를 통해 시작되었습니다. 일반적으로 ‘다운타운 루프(Downtown Loop)’라고 불리는 오늘날의 다운타운 선로 인프라 대부분은 노선이 처음 건설되어 운행이 시작된 이래로 그대로 유지되어 왔습니다. 이 초기 선로 구간은 수년에 걸쳐 확장되어 현재 D, H, L 노선의 10개 역을 운행하고 있으며, 지상 열차는 보행자와 차량 통행과 나란히 운행되고 있습니다. 매일 300대 이상의 경전철 열차가 다운타운 루프를 순환하고 있으므로, RTD가 향후 30년 동안 이 시설을 양호한 상태로 유지하는 것이 매우 중요합니다.

프로젝트 일정

이 5개 프로젝트 구역은 수년에 걸쳐 진행될 이 프로젝트 전반에 걸쳐 재건설될 구체적인 철도 구간을 나타내기 위해 설정되었습니다. 프로젝트의 각 단계가 진행되는 동안 도심 지역의 경전철 운행에 차질이 발생할 수 있습니다.

2024년 5월부터 2027년까지의 도심 철도 사업 일정

현재 진행 중인 활동

6월 7일, RTD는 다운타운 루프 미드블록(Downtown Loop Midblocks) 및 콜팩스 애비뉴 노선(Colfax Avenue Alignment) 구역에서 공사를 시작했습니다. 다운타운 루프 미드블록 구역의 재건설 공사는 2024년에 완공된 5개 주요 교차로 사이에서 진행될 예정이며, 콜팩스 노선 재건설 공사는 콜팩스 애비뉴와 평행하게 이어지는 경전철 선로에서 진행될 예정입니다. 올해 말에는 스피어 대로(Speer Boulevard)를 가로지르는 체리 크릭(Cherry Creek) 교량에서 추가 공사가 진행될 예정입니다. 이 공사에는 전체 깊이의 레일 재시공, 일부 유틸리티 공사, 역 시설 개선 및 전기 설비 업그레이드가 포함됩니다. 공사는 2027년 1분기(Q1) 말까지 완료될 것으로 예상됩니다.

공사 기간 동안 도심 순환로를 이용하실 때 어떤 상황이 펼쳐질지 미리 확인하시려면, 아래의 일반적인 교통 상황 애니메이션 동영상을 참고해 주세요. 차로 통제 및 보행로 변경으로 인해 혼란스러우실 수 있다는 점을 잘 알고 있기에, 도보, 자전거, 대중교통, 자가용을 막론하고 모든 분들의 통근이 더 수월해지도록 돕고자 합니다. 철도 시설 개선 공사가 진행되는 동안 양해해 주셔서 감사합니다!

도심 루프 구간의 중간 블록들

지역적 영향

스타우트 스트리트:

  • 스투트 스트리트는 철도 재건설 공사로 인해 18번가와 19번가 사이 구간에서 차로가 1개 차선으로 축소되며, 이 공사는 11월까지 계속됩니다.
    • 14번가와 18번가 사이의 스타우트 스트리트에서는 노상 주차가 가능합니다.
  • 차로 통제 조치가 해제된 공사 완료 구역에서는 향후 마무리 작업 및 품질 점검을 위해 일부 울타리가 여전히 설치되어 있음을 유의해 주시기 바랍니다. 해당 작업이 완료되는 대로 울타리는 철거될 예정입니다.
  • 9월 1일 화요일부터 콜로라도 컨벤션 센터의 소방 시설 공사로 인해 스피어 대로(Speer Boulevard)와 14번가(14th Street) 사이의 스타우트 스트리트(Stout Street) 구간이 공사와 무관하게 전면 통제되며, 이 조치는 2027년 3월 중순까지 지속될 예정입니다. 자세한 내용은 교통·인프라부(DOTI)의 여기에 링크된 여행 주의보

19번가:

  • 현재 스타우트 스트리트와 캘리포니아 스트리트 사이의 19번가에서는 11월 말까지 양방향 2개 차로가 통행 가능합니다. 이후 자재 반입, 용접 및 철도 재건설 공사로 인해 양방향 2개 차로가 통제되며, 이 통제는 2027년 1분기까지 이어질 예정입니다.
    • 이 차로 통제 구간은 공사 구역의 안전을 확보하기 위해 참파 스트리트 쪽으로 이어집니다.

캘리포니아 스트리트:

  • 10월 12일 현재, 캘리포니아 스트리트의 19번가와 15번가 사이 구간은 작업 준비, 장비 보관, 자재 반입, 용접 및 철도 재건 공사로 인해 주행 차로가 1개 차선으로 축소되었으며, 이 조치는 2027년 1분기까지 지속될 예정입니다.
    • 이번 1차로 통제 조치로 인해 노상 주차 구역 및 하역 구역에 차질이 발생할 수 있습니다.

예상되는 사항

  • 공사 진행을 가속화하고 교통에 미치는 영향을 최소화하기 위해, 다운타운 루프의 일부 구역에서 야간 콘크리트 타설 작업이 진행될 예정입니다. 시공사 측은 덴버 공중보건환경국(DDPHE)으로부터 소음 허용 한도 초과 허가를 취득했으며, 소음 수준을 규정된 범위 내로 유지하기 위해 모든 요건을 준수할 것입니다. 해당 지역에서 야간 공사가 진행되기 전에 영향을 받는 주민 및 호텔 측에 사전에 공지될 예정입니다.
  • 근무일은 월요일부터 금요일까지이며, 근무 시간은 오전 7시부터 오후 9시까지로 예상됩니다. 주말 근무는 오전 8시부터 오후 5시까지 진행됩니다.
  • 14번가와 19번가 사이의 스타우트 가와 캘리포니아 가(교차로 제외) 및 스타우트 가와 캘리포니아 가 사이의 19번가에서 선로 전면 재시공 공사가 진행될 예정입니다.
  • 철도 재건설 공사는 스터트(Stout)를 따라 북쪽으로 진행되다가, 19번가(19th Street)에서 동쪽으로 방향을 틀고, 캘리포니아(California)를 따라 남쪽으로 되돌아오는 방식으로 진행될 예정입니다.
  • 도심 내 모든 공사 구간에서는 1차선 또는 2차선이 통제되지만, 항상 1개의 주행 차선은 확보될 예정입니다.
  • 다운타운 루프 구간에서는 도로 전면 통행 제한 계획은 없으나, 이 지역을 지나는 분들은 교통 체증이 발생할 수 있으니 이에 대비하시기 바랍니다.
  • 또한 16번가·스타우트, 18번가·스타우트, 16번가·캘리포니아, 18번가·캘리포니아 역에서는 선로 전면 재시공 공사가 진행될 예정이며, 각 역별 공사 기간은 1~2개월 정도 소요될 것입니다. 여러 역에서 동시에 공사가 진행될 수 있으며, 이 경우 차로 1개 또는 2개가 통제될 수 있습니다.
  • 도심 재개발 공사 기간 동안에도 업무용 출입은 정상적으로 유지될 예정입니다. 주차장 출입이 일시적으로 중단될 수 있으며, 이 경우 사전에 부동산 관리팀에 통보될 예정이지만, 공사 기간 내내 가능한 한 출입이 원활히 이루어지도록 할 것입니다.
  • 도심 일대 전역의 보도 통행은 유지될 것이며, 각 교차로마다 횡단보도 4개 중 최소 3개는 계속 개방될 예정입니다.
  • 공사 기간 중 자재 반입 및 운반을 위해 간헐적인 차로 통제 및 일시적인 교차로 통제가 필요할 수 있습니다. 이러한 일시적인 통제 구간 주변의 교통 흐름을 원활하게 하기 위해 신호 요원과 교통 통제 요원이 배치될 예정입니다.

서비스 변경 사항

  • D, H, L 노선 열차 운행에 차질이 있을 예정입니다.
  • 공사 기간 동안 마련된 철저한 대체 교통편 계획의 일환으로, 다운타운 루프 미드블록 구간에서 버스 서비스가 운영될 예정입니다. 자세한 내용은 다음을 참조하세요. NextRide 여행에 가장 적합한 경로를 계획하기 위해.
  • 16번가 프리라이드(FreeRide)는 운행 빈도를 주 7일, 약 3분 간격으로 늘릴 예정이며, 프리 메트로라이드(Free MetroRide)는 평일 출퇴근 시간대에 10분 간격으로 계속 운행될 예정입니다.

콜팩스 애비뉴 노선

지역적 영향

콜팩스 애비뉴 노선

  • 11월 9일 현재, 7번가 남행 방향의 우측 차로와 우회전 차로 한 곳이 통제되고 있으며, 이 조치는 11월 말까지 지속될 예정입니다. 차량은 여전히 통행이 가능한 직진 차로를 통해 콜팩스 애비뉴 서행 방향으로 우회전할 수 있습니다.
  • 9번가와 10번가 사이의 콜팩스 애비뉴 서행 차선 옆 보도는 11월 말까지 폐쇄된 상태로 유지됩니다. 오라리아 캠퍼스로 들어가는 보행자 통로는 7번가, 9번가, 10번가의 횡단보도를 통해 계속 이용할 수 있습니다.

체리 크릭 다리

  • 9월 1일부터 콜로라도 컨벤션 센터의 소방 시설 공사로 인해 스피어 대로(Speer Boulevard)와 14번가(14th Street) 사이의 스타우트 스트리트(Stout Street) 구간이 공사와 무관하게 전면 통제되며, 이 조치는 2027년 3월 중순까지 지속됩니다. 자세한 내용은 교통·인프라부(DOTI)의 여기에 링크된 여행 주의보.

예상되는 사항

  • 콜팩스 애비뉴(오라리아 캠퍼스 남쪽)를 따라, 7번가 바로 서쪽부터 콜팩스-오라리아 역의 10번가 인근에 위치한 동쪽 ADA 접근 가능 경전철 승강장(하이 블록)까지 전 구간에서 레일 전면 재시공 공사가 진행될 예정입니다.
  • 공사는 세븐스 스트리트에서 시작되어, 콜팩스 애비뉴를 따라 동쪽으로 칼라매스 스트리트 방향으로 진행될 예정입니다.
  • 체리 크릭 교량 공사는 10월 중순에 재개될 예정이며, 3~4주 동안 진행될 것으로 보입니다.
  • 오라리아 역의 콜팩스 거리 공사도 선로 전면 재시공이 끝난 후 진행될 예정이며, 공사는 1~2개월간 지속될 것입니다.
  • 일반적인 근무일은 월요일부터 금요일까지이며, 근무 시간은 오전 7시부터 오후 9시까지로 예상됩니다. 주말 근무는 오전 8시부터 오후 5시 사이에 이루어집니다.
  • 공사가 진행됨에 따라 해당 지역 전역에서 다양한 차로, 보도 및 횡단보도 통행 제한 조치가 시행될 예정입니다.
  • 해당 지역 전역에서 필요에 따라 보행자들은 우회하게 될 것입니다.
  • 공사 기간 동안 자재 반입 및 운반을 위해 간헐적인 차로 통제 및 일시적인 교차로 통제가 필요할 수 있습니다. 이러한 임시 통제 구간 주변의 교통 흐름을 원활하게 하기 위해 신호 요원과 교통 통제 요원이 배치될 예정입니다.

서비스 변경 사항

  • RTD D, H, L 노선의 운행 중단. RTD의 6월 운행 변경 사항에 대한 자세한 내용.
  • 오라리아 역의 콜팩스 구간에서는 철도 운행이 중단되지만, 오라리아 웨스트 역은 C, E, W 노선을 운행하기 위해 계속 운영될 예정입니다.
  • 오라리아 역의 콜팩스 거리 바로 동쪽에 위치한 서행 버스 정류장은 16번 및 ART 버스 노선을 통해 캠퍼스로의 안정적인 운행 서비스를 유지하기 위해 계속 운영될 예정입니다.

철도 노선도

2026년 6월 7일부터 시행

2026년 6월 7일부터 적용되는 RTD 철도 노선도

프로젝트 분야

5대 주요 교차로

일정: 2024년 완료

RTD의 다운타운 철도 재건설 프로젝트에 포함된 5개 주요 교차로 공사가 2024년 8월 29일 예정보다 앞당겨 성공적으로 완료되었습니다. 이 프로젝트의 해당 구간은 다운타운 루프 내 5개 교차로에서 경전철 선로 및 인프라를 재건설하는 데 중점을 두었습니다:

  • 브로드웨이와 웰턴
  • 15번가와 캘리포니아 거리
  • 15번가와 스타우트 거리
  • 17번가와 캘리포니아 거리
  • 17번가와 스타우트 거리

14번가와 15번가 사이의 캘리포니아 스트리트 구간에서도 재건설 공사가 진행되었습니다. 각 교차로에서는 안전성과 통행 편의성을 개선하고, 노후화된 대중교통 인프라를 정비하며, 주요 교통 자산에 대한 기관의 투자를 보호하기 위해 전면적인 재건설 공사가 이루어졌습니다.

칼라마스 거리 횡단보도

일정: 2025년 4분기 완료 예정

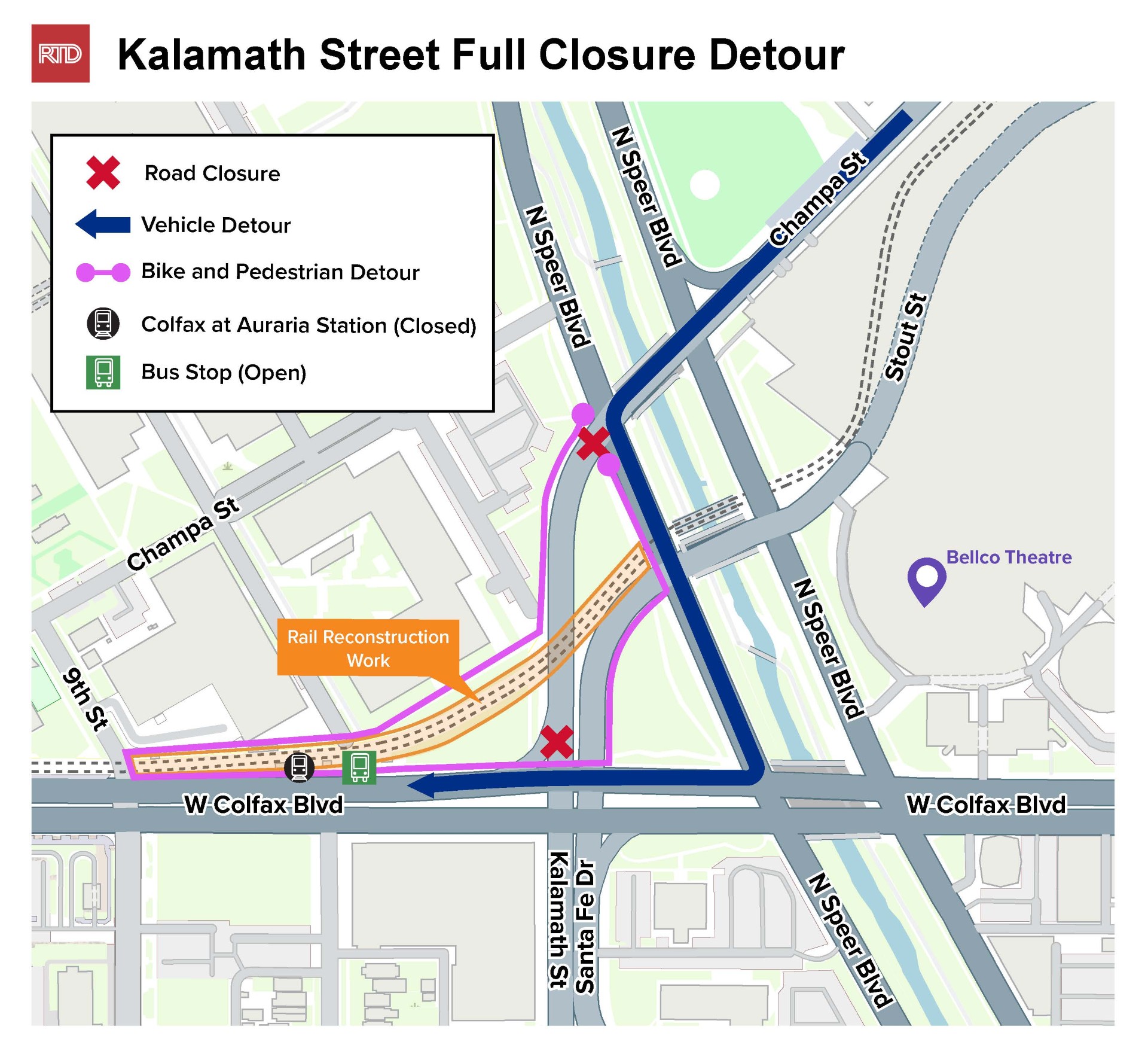

오라리아 역의 콜팩스 바로 동쪽, 남행 칼라매스 스트리트와 교차하는 지점의 경전철 선로 일부를 전면 재건설하는 공사가 2025년 말에 성공적으로 완료되었습니다. 시공팀은 2024년에 선로 기초를 안정화하기 위한 임시 보수 작업을 마쳤습니다. 총 86일간의 칼라매스 교차로 재건설 공사는 2025년 9월 2일에 시작되어 2025년 11월 25일 화요일에 마무리되었습니다.

칼라마스 교량 준공 보고서

콜팩스 애비뉴 노선

일정: 2026년 6월 ~ 2027년 1분기

콜팩스 애비뉴 노선 공사는 2026년 6월 7일에 시작되어 2027년 1분기(Q1)까지 진행될 예정입니다. 이번 공사에는 콜팩스 애비뉴와 인접한 7번가와 10번가 사이의 ‘콜팩스 앳 오라리아(Colfax at Auraria)’ 역 구간 선로에 대한 전면 재포장 공사, ‘콜팩스 앳 오라리아’ 역의 시설 개선 공사, 그리고 스피어 대로(Speer Boulevard)를 가로지르는 체리 크릭(Cherry Creek) 교량 공사가 포함됩니다.

공사 진행을 신속히 하고 교통에 미치는 영향을 최소화하기 위해 이 지역에서 야간 공사가 진행될 예정입니다. 시공사 측은 덴버 공중보건환경국(DDPHE)으로부터 소음 허용 한도 초과 허가를 취득했으며, 해당 지역에서 야간 공사가 시작되기 전에 영향을 받는 주민들에게 사전에 안내해 드릴 예정입니다.

도심 루프 구간의 중간 블록들

일정: 2026년 6월 ~ 2027년 1분기

다운타운 루프 미드블록스 지역의 공사는 2026년 6월 7일에 시작되어 2027년 1분기(Q1)까지 진행될 예정입니다. 이번 공사에는 2024년에 공사가 완료된 교차로를 제외한 기존 경전철 선로의 전면 재포장, 역 내 전기 공사, 그리고 일부 교차로에서의 제한적인 유틸리티 공사가 포함됩니다. 선로 전면 재포장 공사는 다음 위치에서 진행될 예정입니다:

  • 14번가와 19번가 사이의 스타우트 가와 캘리포니아 가(2024년에 공사가 완료된 교차로는 제외).
  • 스타우트 거리와 캘리포니아 거리 사이의 19번가

공사 기간 동안 마련된 철저한 대체 교통편 계획의 일환으로, 다운타운 루프 미드블록 구간에서 버스 서비스가 운영될 예정입니다. 자세한 내용은 다음을 참조하세요. NextRide 여행에 가장 적합한 경로를 계획하기 위해.

웰턴 스트리트 코리도

연표: 2027년

RTD는 ‘다운타운 철도 재건설 프로젝트’ 중 웰턴(Welton) 구간 계획을 세밀하게 조정하여, 단기적인 안전성, 접근성 및 신뢰성 향상에 중점을 두는 한편, 장기적이고 지역사회 주도의 해결책을 위한 유연성을 확보하고 있습니다. 이러한 접근 방식은 지역 이해관계자들과 협력하여 미래의 이동성 및 거리 경관 방안을 평가하고 있는 덴버 시 및 카운티의 ‘웰턴 차기 단계(Welton Next Steps)’ 연구와 일치합니다. 이러한 변경 사항에 대한 자세한 내용은 다음 링크를 통해 RTD 이사회에 제출된 2026년 10월 발표 자료를 참조하시기 바랍니다: 도심 철도 재건설 사업: 웰턴 스트리트 구간 최신 현황

프로젝트 최신 소식

RTD는 프로젝트 일정, 운행 중단, 지역 내 영향, 전반적인 진행 상황 등에 대한 정보를 제공하기 위해 최선을 다하고 있습니다. 다음 단계의 본격적인 공사가 시작되기 전에 정기적인 프로젝트 업데이트를 재개할 예정입니다. 다운타운 철도 재건설 프로젝트에 대해 궁금한 점이 있으시면 아래 이메일이나 전화번호로 문의해 주시기 바랍니다:

프로젝트 이메일: [email protected]

프로젝트 문의 전화: 720-902-8817

고객용 도구

자주 묻는 질문

다운타운 철도 재건설 프로젝트에 관한 자주 묻는 질문에 대한 답변을 확인해 보세요.

자주 묻는 질문

서비스 알림

RTD는 고객 여러분께서 ‘서비스 알림’에 가입하여 특정 버스 노선, 철도 노선, 정류장 또는 역에 영향을 미치는 향후 및 실시간 운행 차질에 대한 문자 및 이메일 알림을 받아보실 것을 권장합니다.

최신 소식을 받아보시려면 구독하세요

다음 탑승

또한 고객 여러분께서는 ‘Next Ride’ 웹 앱을 활용하여 이동 경로를 계획하고, 현재 발령된 운행 알림을 확인하며, 버스 및 열차의 실시간 위치를 확인하시기 바랍니다.

다음 차량을 여기서 이용하세요

고객 지원

노선 및 시간표에 대한 추가 정보가 필요하거나 운행 변경 사항에 대한 문의가 있으신 경우, RTD 고객센터 상담원에게 평일 오전 6시부터 오후 8시까지, 토요일 오전 9시부터 오후 6시까지 전화로 문의하실 수 있습니다. 303.299.6000. 스페인어를 원하시면 2번을 누르십시오. 그 외 다른 언어로 도움을 받으시려면, 안내 담당자에게 사용하시는 언어를 말씀해 주시고, 통역사와 연결될 때까지 전화를 끊지 마십시오.

번역 요청하기

스페인어 이외의 특정 언어로 RTD 자료를 번역해야 하나요? 가능한 한 RTD에서 귀하가 필요로 하는 번역 서비스를 제공해 드리겠습니다! 여기를 클릭하세요.

완료된 작업

53956661952
53956665852
53957562581
53956665057
53957816578
53956667697
Newly
A
A
Newly
RTD
RTD
