项目概述
2024年5月,RTD启动了一项为期多年的项目,对最古老的轻轨基础设施进行重建。这项重大重建工程是RTD历史上首次开展此类项目,将确保该网络的长期完好性。 1994年10月7日,丹佛轻轨正式投入运营,当时5.3英里的轨道将第30大道和唐宁街与25号州际公路及百老汇大道连接起来。 如今市中心的大部分轨道基础设施——通常被称为“市中心环线”——自该线路最初建成并投入运营以来便一直沿用至今。这一原始轨道段经过多年扩展,现已服务于D、H和L线的10个车站,列车在街道层面运行,与行人和车辆交通并行。 每天有超过300列轻轨列车在“市中心环线”上运行,因此,RTD在未来30年内将这一资产维持在良好状态至关重要。
项目时间表
五个项目区是为了表示在整个多年期项目中将重建的具体铁路路段。在项目的每个阶段,市中心的轻轨服务都可能受到影响。


当前活动
6月7日,RTD开始在市中心环线中间路段和科尔法克斯大道沿线区域展开施工。市中心环线中间路段的重建工程将在2024年已完工的五个关键路口之间进行,而科尔法克斯大道沿线的重建工程则将在与科尔法克斯大道平行的轻轨轨道上进行。 今年晚些时候,还将对横跨斯皮尔大道的樱桃溪桥进行施工。该工程包括轨道全深度重建、有限的公用设施施工、车站改造以及电气升级。预计工程将于2027年第一季度(Q1)末完工。
市中心环线街区中间地段
对当地的影响

斯托特街:
- 从6月8日起至10月中旬,斯托特街(Stout Street)在第14街至第19街之间的所有街区中部路段将缩减为单向车道,以满足施工准备、设备存放、材料运输、焊接及重建工程的需求。
19街:
- 无当前活动
加利福尼亚街:
- 无当前活动
期待什么
- 预计工作日为周一至周五,工作时间为上午7点至晚上9点。周末的工作时间为上午8点至下午5点。
- 第 14 街至第 19 街之间的斯托特街和加利福尼亚街(不包括交叉路口)以及斯托特街和加利福尼亚街之间的第 19 街将进行全深度轨道重建。
- 轨道重建工程将在施工区域内进行,沿斯托特街向北推进,沿第19街向东转,然后沿加利福尼亚街向南返回。
- 市中心的所有施工都将导致单向或双向车道封闭,但始终会保留一条通行车道。
- 虽然没有计划全面关闭市中心环路的街道,但途经该地区的人们应做好延误的准备。
- 在市中心重建期间,商业通行将保持畅通。停车场入口可能会短暂受阻,届时将提前通知物业管理团队,但在市中心施工期间,我们将尽可能确保通行畅通。
- 整个市中心走廊的人行道将保持畅通,每个十字路口的四条人行横道中至少有三条将保持畅通。
- 在整个施工期间,可能需要间歇性关闭车道和临时关闭交叉路口,以便分装和运输材料。在这些短暂的封闭期间,将有旗手和交通管制人员协助交通。
服务调整
- D、H和L线的列车将受到影响。
- 作为施工期间强有力的替代服务计划的一部分,市中心环路中段将提供巴士服务。访问 下一程 为您的旅行规划最佳路线。
- 16th Street FreeRide 的班次将增加到大约每 3 分钟一班,每周运行 7 天,而免费 MetroRide 在工作日高峰期将继续保持每 10 分钟一班。

科尔法克斯大道路线
对当地的影响

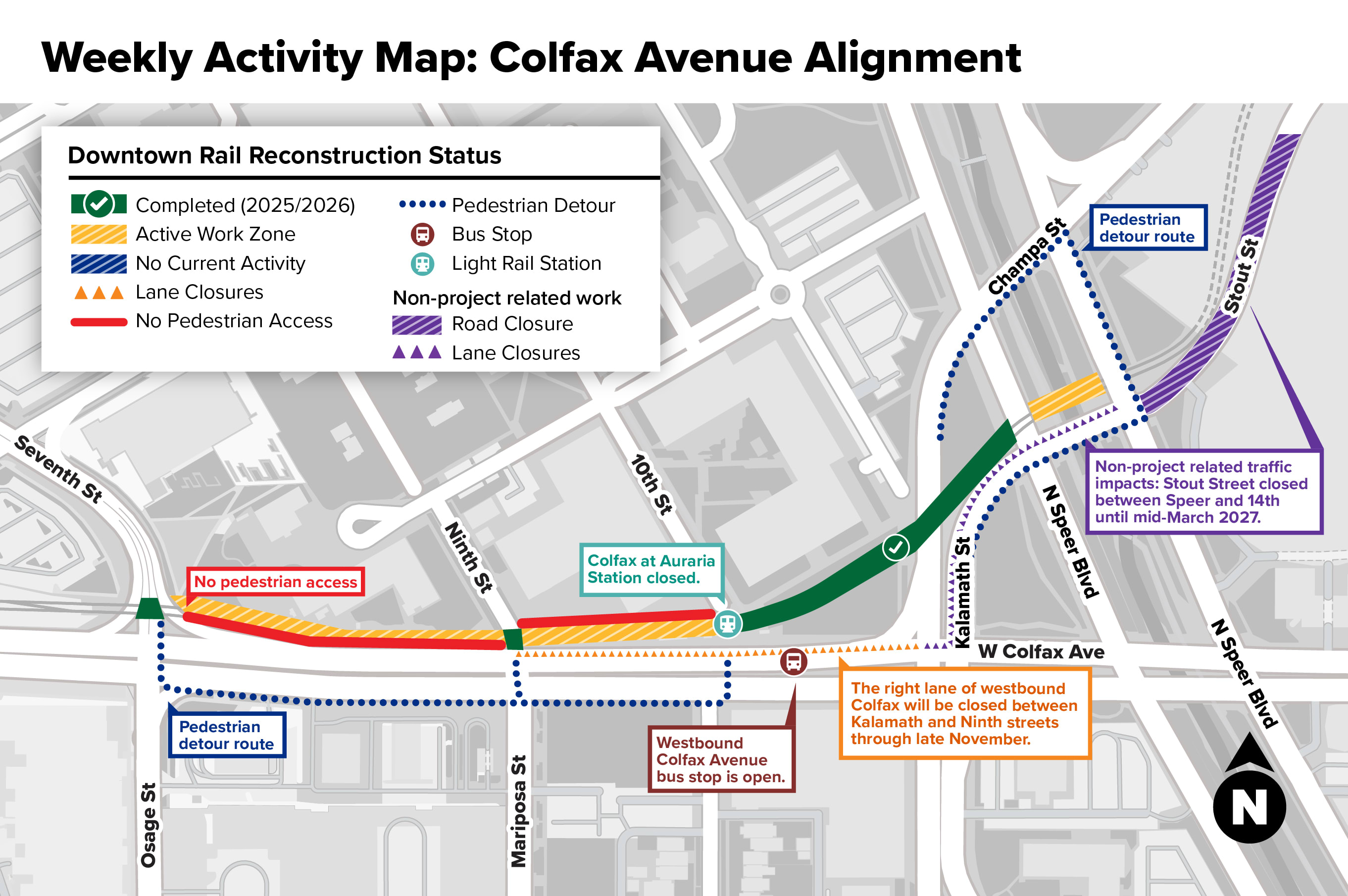

科尔法克斯大道路线
- 由于铁路重建工程仍在进行,科尔法克斯大道西行方向卡拉马斯街至第七街路段的单向车道封闭将持续至9月下旬。
- 从7月6日(星期一)起至9月下旬,科尔法克斯大道西行方向、第七街至第十街之间的的人行道,将在第九街至第十街广场这一段封闭,该封闭区域将向轻轨轨道以北延伸。采取这一限制措施是为了确保施工人员和行人的安全。 行人仍可通过第七街、第九街和第十街的人行横道进入奥拉里亚校区。
樱桃溪桥
- 无当前活动
期待什么
- 沿科尔法大道(奥拉里亚校园以南),从第七街以西到奥拉里亚站科尔法大道第十街附近的东部无障碍轻轨站台(高架),将进行全深度轨道重建。
- 施工将从第七街开始,然后沿科尔法克斯大道向东继续,直至卡拉马斯街。
- 樱桃溪大桥穿越工程预计将于夏末开工。
- 施工将需要全面封闭科尔法克斯大道以北的第七街和第九街,每次封闭大约持续 7 到 10 天。每次只进行一次全封闭。
- 预计常规工作日和工作时间为周一至周五上午7点至晚上9点。周末的工作时间为上午8点至下午5点。为加快工程进度并尽量减少对交通的影响,该区域将不定期进行夜间施工。
- 为加快施工进度并尽量减少对交通的影响,该区域将在夜间施工。承包商已从丹佛公共卫生与环境部(DDPHE)获得噪音变异许可,并将遵守所有要求,将噪音水平控制在规定范围内。该地区的夜间施工将提前通知受影响的居民。
- 随着工程的进展,整个区域将需要关闭各种车道、人行道和人行横道。
- 该区域内行人将视情况被引导绕行。
- 在整个施工期间,可能需要间歇性关闭车道和临时关闭交叉路口,以便分装和运输材料。在这些临时封闭路段附近,将有旗手和交通管制人员协助疏导交通。
服务调整
- RTD 的 D、H 和 L 线路服务中断。 RTD 六月份服务变更的全部详情.
- 虽然奥拉里亚站的科尔法克斯站将暂停铁路服务,但奥拉里亚西站仍将开放,继续为C、E和W线提供服务。
- 位于奥拉里亚车站科尔法克斯以东的西行公交站将继续开放,以保持 16 路和 ART 公交线路对校园的可靠服务。
铁路服务地图
自2026年6月7日起生效

项目领域
五个关键路口
时间表:2024年完工
RTD市中心轨道重建项目的五个关键路口工程已于2024年8月29日提前顺利完工。该项目这一部分的重点是重建市中心环线五个路口的轻轨轨道和基础设施:
- 百老汇和韦尔顿
- 第15街与加利福尼亚街交汇处
- 第15街与斯托特街交汇处
- 17街与加利福尼亚街交汇处
- 第17街与斯托特街
加利福尼亚街在第14街和第15街之间的路段也进行了重建。每个路口都进行了全深度重建,以提高安全性和通行效率,解决公共交通基础设施老化问题,并保护该机构对其关键交通资产的投资。

卡拉马斯街十字路口
时间表:2025 年第四季度完成

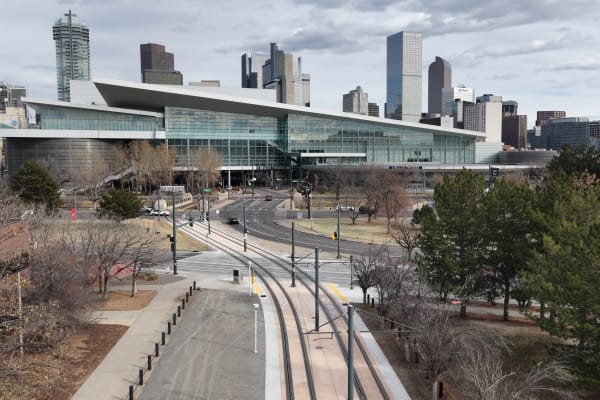

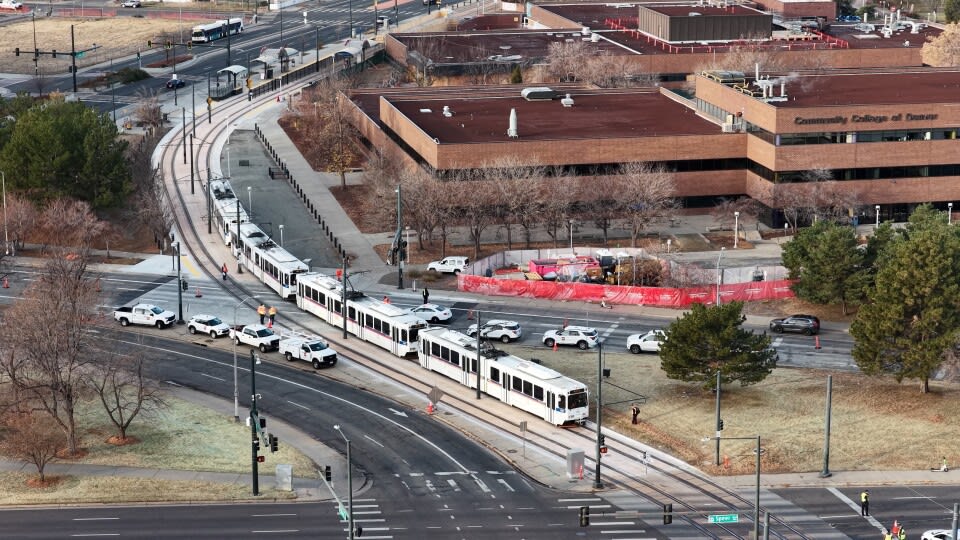

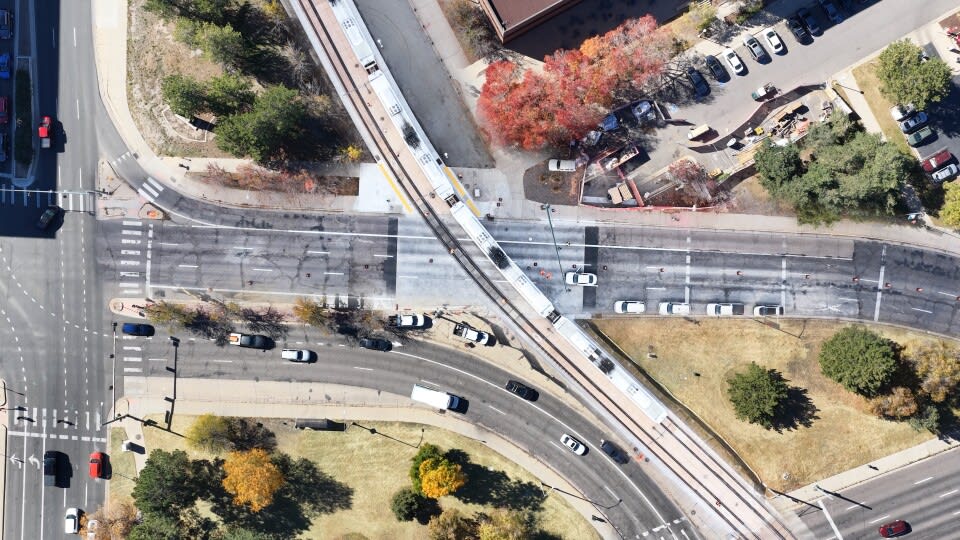

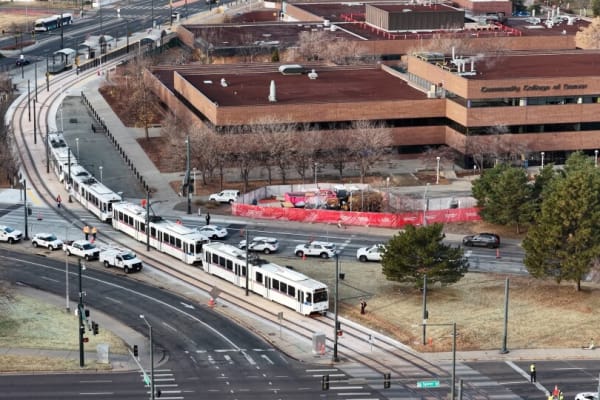

2025 年末,在奥拉里亚站科尔法克斯以东穿越卡拉马斯大街南行线的一段轻轨轨道的全面重建工作顺利完成。施工人员于 2024 年完成了临时维护工作,以稳定轨道基础。历时 86 天的卡拉马斯十字路口重建工程于 2025 年 9 月 2 日开始,并于 2025 年 11 月 25 日星期二结束。

科尔法克斯大道路线
时间表:2026 年 6 月至 2027 年第一季度

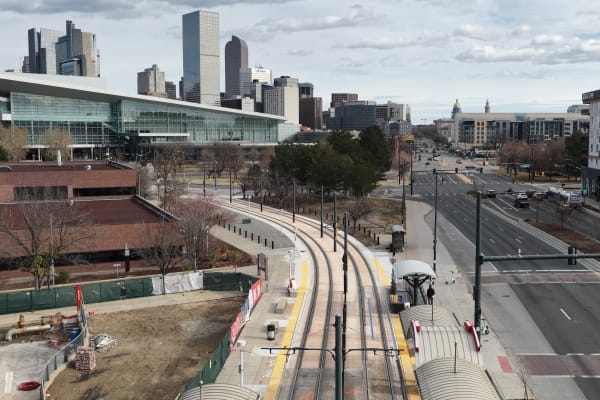

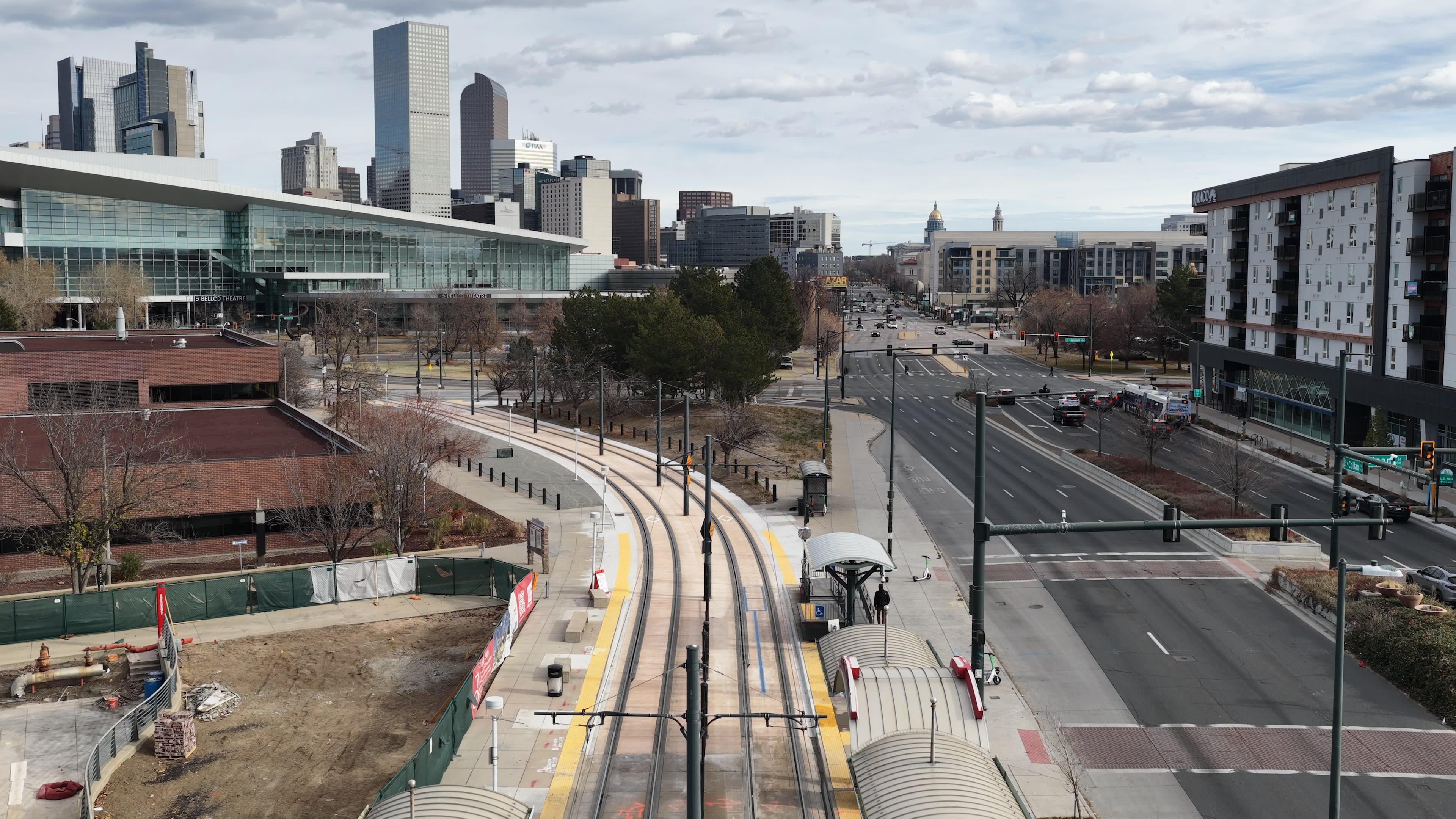

科尔法克斯大道沿线工程于2026年6月7日启动,将持续至2027年第一季度(Q1)。 工程内容包括:对科尔法克斯大道奥拉里亚站(Colfax at Auraria Station)内第七街至第十街段毗邻科尔法克斯大道的轨道进行全深度重建;对科尔法克斯大道奥拉里亚站进行升级改造;以及对跨越斯皮尔大道的樱桃溪桥(Cherry Creek Bridge)进行施工。
为加快施工进度并尽量减少对交通的影响,该区域将在夜间施工。承包商已从丹佛公共卫生与环境部(DDPHE)获得噪音变更许可,并将提前通知受影响的居民该区域将进行夜间施工。
市中心环线街区中间地段
时间表:2026 年 6 月至 2027 年第一季度
市中心环线中段区域的施工于2026年6月7日启动,并将持续至2027年第一季度(Q1)。 工程内容包括对现有轻轨轨道进行全深度重建(2024年已完成施工的交叉路口除外)、车站电气工程以及部分交叉路口的有限公用设施施工。全深度轨道重建将在以下地点进行:
- 斯图特街和加利福尼亚街在第14街至第19街之间的路段,不包括2024年已完工的交叉路口。
- 斯托特街和加利福尼亚街之间的第 19 街

作为施工期间强有力的替代服务计划的一部分,市中心环路中段将提供巴士服务。访问 下一程 为您的旅行规划最佳路线。

韦尔顿街走廊
时间线:2027年
市中心铁路重建项目的最后一个区域将包括对 Welton 走廊沿线、Welton 与百老汇交叉口以及 RTD 的 30th-Downing 站之间的现有轻轨进行全深度重建。这项工程将评估车站的可达性,并更换现有 L 线车站的高块。工程最早可能于 2027 年年中至年末开始。

项目更新
RTD 致力于提供有关项目时间表、服务中断、当地影响、总体进展等方面的信息。在下一阶段工作开始之前,我们将恢复定期项目更新。如果您对市中心铁路重建项目有任何疑问,请通过以下电子邮件或电话号码与我们联系:
项目电子邮件: [email protected]
项目信息热线: 720-902-8817
客户工具
客户服务
如需了解更多的路线和时刻表信息,或对服务调整有任何疑问,请致电RTD客户服务专员,服务时间为周一至周五上午6点至晚上8点,周六上午9点至下午6点。 303.299.6000. 如需西班牙语服务,请按2。如需其他语言的协助,请告知信息专员您所说的语言,并请保持通话,等待专员为您接通翻译人员。
申请翻译
需要将 RTD 资料翻译成西班牙语以外的特定语言?RTD 将尽可能提供您所需的翻译! 点击此处.
