የፕሮጀክት አጠቃላይ እይታ

በግንቦት 2024፣ RTD ጥንታዊውን የቀላል ባቡር መሠረተ ልማት መልሶ ለመገንባት የብዙ ዓመት ፕሮጀክት ጀምሯል። ይህ ዋና የመልሶ ግንባታ ፕሮጀክት በRTD ታሪክ ውስጥ የመጀመሪያው ሲሆን የኔትወርኩን የረጅም ጊዜ ታማኝነት ያረጋግጣል። ቀላል የባቡር አገልግሎት የተጀመረው በዴንቨር ጥቅምት 7፣ 1994 ሲሆን 30ኛ ጎዳና እና ዳውኒንግ ስትሪትን ከኢንተርስቴት 25 እና ብሮድዌይ ጋር የሚያገናኝ 5.3 ማይል ርዝመት ያለው የባቡር መስመር አለው። የዛሬው የከተማው የከተማ መንገድ መሠረተ ልማት፣ በተለምዶ ዳውንታውን ሉፕ በመባል የሚታወቀው፣ መስመሩ ለመጀመሪያ ጊዜ ከተገነባ እና ለአገልግሎት ከተከፈተበት ጊዜ ጀምሮ ተግባራዊ ሆኗል። ይህ የመጀመሪያው የመንገድ ክፍል ባለፉት ዓመታት ተስፋፍቶ አሁን በD፣ H እና L መስመሮች ላይ 10 የባቡር ጣቢያዎችን ያገለግላል፣ የመንገድ ደረጃ ባቡሮች ከእግረኞች እና ከተሽከርካሪዎች ትራፊክ አጠገብ ይሰራሉ። ከ300 በላይ ቀላል የባቡር ባቡሮች በየቀኑ ዳውንታውን ሉፕን ይሽከረከራሉ፣ ስለዚህ RTD ይህንን ንብረት ለቀጣዮቹ 30 ዓመታት በጥሩ ሁኔታ እንዲቆይ ማድረግ እጅግ አስፈላጊ ነው።

የፕሮጀክት የጊዜ መስመር

አምስቱ የፕሮጀክት አካባቢዎች የተገነቡት በዚህ የብዙ ዓመት ፕሮጀክት ውስጥ እንደገና የሚገነቡትን የባቡር ክፍሎች ለማመልከት ነው። በፕሮጀክቱ በእያንዳንዱ ክፍል፣ በመሃል ከተማ አካባቢ ያሉ የቀላል ባቡር አገልግሎቶች ሊጎዱ ይችላሉ።

ከግንቦት 2024 እስከ 2027 ድረስ ያለው የከተማው የባቡር ፕሮጀክት የጊዜ መስመር

የአሁኑ እንቅስቃሴዎች

ሰኔ 7 ቀን፣ RTD በዳውንታውን ሉፕ ሚድብሎኮች እና በኮልፋክስ አቨኑ አሰላለፍ አካባቢዎች ሥራ ጀመረ። የዳውንታውን ሉፕ ሚድብሎክ አካባቢዎችን እንደገና መገንባት በ2024 በተጠናቀቁት አምስት ቁልፍ መስቀለኛ መንገዶች መካከል ይካሄዳል፣ የኮልፋክስ አሰላለፍ መልሶ ግንባታ ደግሞ ከኮልፋክስ አቨኑ ጋር ትይዩ በሆነው ቀላል የባቡር ሐዲድ ላይ ይካሄዳል። በዚህ ዓመት መጨረሻ ላይ ስፐር ቡሌቫርድን የሚያቋርጠው የቼሪ ክሪክ ድልድይ ላይ ተጨማሪ ሥራ ይከናወናል። ይህ ሥራ ሙሉ—ጥልቅ የባቡር መልሶ ግንባታ፣ የተወሰነ የመገልገያ ሥራ፣ የጣቢያ ማሻሻያዎች እና የኤሌክትሪክ ማሻሻያዎችን ያካትታል። ግንባታው በ2027 የመጀመሪያ ሩብ ዓመት (ጥዋቱ 1) መጨረሻ ላይ ይጠናቀቃል ተብሎ ይጠበቃል።

በግንባታ ወቅት የከተማውን መሃል ክፍል ሲያስሱ ምን እንደሚጠብቁ የሚያሳይ ምሳሌ ለማግኘት ከዚህ በታች ያለውን የተለመደ የትራፊክ አኒሜሽን ቪዲዮ ይመልከቱ። የሌይ መዘጋት እና የእግረኛ መንገዶችን መቀየር ግራ የሚያጋባ ሊሆን እንደሚችል እናውቃለን፣ ስለዚህ በእግር፣ በብስክሌት፣ በመኪና ወይም በመኪና ቢጓዙ ጉዞዎን ቀላል ማድረግ እንፈልጋለን። የባቡር ሀዲዶቹን ስናሻሽል ለትዕግስትዎ እናመሰግናለን!

የዳውንታውን ሉፕ ሚድብሎኮች

የአካባቢ ተጽዕኖዎች

ስታውት ጎዳና፡

  • እስከ ህዳር መጨረሻ ድረስ የሚቆየው ከሰኔ 8 ጀምሮ፣ ስቶውት ስትሪት በ16ኛው እና በ19ኛው ጎዳናዎች መካከል ለዝግጅት፣ ለመሳሪያ ማከማቻ፣ ለቁሳቁስ አቅርቦት፣ ለብየዳ እና ለባቡር ግንባታ ሥራ ወደ አንድ የጉዞ መስመር ተቀይሯል።
    • የመንገድ ላይ የመኪና ማቆሚያ እና የጭነት ዞኖች በእነዚህ የጉዞ ገደቦች ተጽዕኖ ሊያሳድሩ ይችላሉ። ከጥቅምት 12 ጀምሮ፣ በስቶውት ጎዳና ላይ በ14ኛ እና በ15ኛ ጎዳናዎች እና በ17ኛ እና በ18ኛ ጎዳናዎች መካከል የመንገድ ላይ የመኪና ማቆሚያ ቦታ ይገኛል።
  • እባክዎን የመስመር መዘጋት በተወገዱባቸው የተጠናቀቁ ቦታዎች ላይ፣ ለቀጣይ የመጨረሻ ንክኪዎች እና የጥራት ፍተሻ ስራዎች አንዳንድ አጥር በቦታው እንደሚቆዩ ልብ ይበሉ። ይህ ስራ እንደተጠናቀቀ አጥር ይወገዳል።
  • እስከ መጋቢት 2027 አጋማሽ ድረስ እስከ ማክሰኞ፣ ሴፕቴምበር 1 ድረስ የሚቆየው፣ በኮሎራዶ ኮንቬንሽን ማዕከል የእሳት አደጋ ስርዓት ስራን ለማከናወን በስፔር ቡሌቫርድ እና በ14ኛ ጎዳና መካከል ያለው የስቶውት ጎዳና ከፕሮጀክት ጋር ያልተያያዘ ሙሉ በሙሉ ተዘግቷል። ለተጨማሪ መረጃ የትራንስፖርት እና የመሠረተ ልማት መምሪያ (DOTI)ን ይመልከቱ። የጉዞ ምክር እዚህ ጋር ተገናኝቷል

19ኛ ጎዳና፡

  • እስከ ኦክቶበር 12፣ እስከ 2027 ሩብ ዓመት ድረስ የሚዘልቀው፣ 19ኛ ጎዳና በስቶውት እና በካሊፎርኒያ ጎዳናዎች መካከል ለዝግጅት፣ ለመሳሪያ ማከማቻ፣ ለቁሳቁስ አቅርቦት፣ ለብየዳ እና ለባቡር መልሶ ግንባታ ሥራ ወደ አንድ የጉዞ መስመር ተቀይሯል።
    • ይህ የሌን መዘጋት የስራ ዞንን ደህንነት ለመጠበቅ ወደ ቻምፓ ጎዳና ይዘልቃል

የካሊፎርኒያ ጎዳና፡

  • ማክሰኞ፣ ኦክቶበር 27 ላይ፣ በካሊፎርኒያ ጎዳና መጋጠሚያ ላይ በ17ኛ ጎዳና ላይ ለባቡር አገልግሎት ሥራ የተለያዩ የነጠላ መስመር መዘጋት ይኖራል፣ ይህም ለአንድ ሳምንት ያህል ይቆያል። ቢያንስ አንድ የጉዞ መስመር ሁልጊዜ ይጠበቃል።
  • እስከ ኦክቶበር 12፣ እስከ 2027 ሩብ ዓመት ድረስ የሚዘልቀው፣ የካሊፎርኒያ ጎዳና በ19ኛው እና 16ኛው ጎዳናዎች መካከል ለዝግጅት፣ ለመሳሪያ ማከማቻ፣ ለቁሳቁስ አቅርቦት፣ ለብየዳ እና ለባቡር ግንባታ ሥራ ወደ አንድ የጉዞ መስመር ተቀይሯል።
    • የመንገድ ማቆሚያ እና የጭነት ዞኖች በዚህ የነጠላ መስመር መዘጋት ሊነኩ ይችላሉ
    • ይህ የሌን መዘጋት የስራ ዞንን ደህንነት ለመጠበቅ ወደ 20ኛ ጎዳና ይዘልቃል
  • በካሊፎርኒያ በ15ኛ እና በ16ኛ ጎዳናዎች መካከል እና ከቻምፓ እስከ ካሊፎርኒያ ጎዳናዎች በ15ኛ ጎዳና ላይ በግንባታ እንቅስቃሴዎች ላይ ከፕሮጀክት ጋር ያልተያያዙ የትራፊክ ተፅእኖዎች አሉ።

ምን እንደሚጠበቅ

  • ስራን ለማፋጠን እና የትራፊክ ተፅእኖዎችን ለመቀነስ፣ በዳውንታውን ሉፕ ውስጥ በተመረጡ ቦታዎች ላይ የኮንክሪት አቀማመጥ የሌሊት ስራ ይኖራል። ኮንትራክተሩ ከዴንቨር የህዝብ ጤና እና አካባቢ መምሪያ (ዲዲፒኤችኢ) የጫጫታ ልዩነት ፈቃድ አግኝቷል እና የጫጫታ መጠን በሚፈለገው ክልል ውስጥ እንዲቆይ ሁሉንም መስፈርቶች ይከተላል። ተጽዕኖ የደረሰባቸው ነዋሪዎች እና ሆቴሎች በአካባቢው የሌሊት ስራ ከመከሰቱ በፊት ይነገራቸዋል።
  • የስራ ቀናትና የስራ ሰዓቶች ከሰኞ እስከ አርብ፣ ከጠዋቱ 7 ሰዓት እስከ ምሽቱ 9 ሰዓት እንደሚሆኑ ይጠበቃል። የሳምንቱ መጨረሻ ስራ ከጠዋቱ 8 ሰዓት እስከ ምሽቱ 5 ሰዓት መካከል ይካሄዳል።
  • በስቶውት እና በካሊፎርኒያ ጎዳናዎች መካከል በ14ኛ እና በ19ኛ ጎዳናዎች መካከል (መገናኛዎችን ሳይጨምር) እና በስቶውት እና በካሊፎርኒያ ጎዳናዎች መካከል በ19ኛ ጎዳና ላይ ሙሉ በሙሉ የባቡር ግንባታ ይካሄዳል።
  • የባቡር ሐዲድ መልሶ ግንባታው በስተሰሜን በኩል በስቶውት በኩል ባለው የስራ ዞን ውስጥ ይከናወናል፣ በ19ኛው ጎዳና በኩል ወደ ምስራቅ ይታጠፋል፣ እና በካሊፎርኒያ በኩል ወደ ደቡብ ይመለሳል።
  • ሁሉም የከተማው ከተማ ግንባታዎች የአንድ ወይም የሁለት መስመር መዘጋት ያስፈልጋቸዋል፣ ነገር ግን አንድ የጉዞ መስመር ሁልጊዜ ይጠበቃል።
  • በዳውንታውን ሉፕ ውስጥ ሙሉ የመንገድ መዘጋት ባይታቀድም፣ በዚህ አካባቢ የሚጓዙ ሰዎች ለመዘግየቶች እቅድ ማውጣት አለባቸው።
  • የጣቢያው ሥራ በ16ኛው•ስታውት፣ 18ኛው•ስታውት፣ 16ኛው•ካሊፎርኒያ እና 18ኛው•ካሊፎርኒያ ጣቢያዎች ላይም ይከናወናል፤ ይህም እያንዳንዳቸው ከአንድ እስከ ሁለት ወራት የሚቆዩ ናቸው። ሥራው በአንድ ጊዜ በበርካታ ጣቢያዎች ላይ ሊከሰት ይችላል፣ እና የአንድ ወይም የሁለት መስመር መዘጋት ሊያስፈልግ ይችላል።
  • በከተማው መሃል በሚገነባበት ጊዜ የንግድ ሥራ መዳረሻ ይጠበቃል። የመኪና ማቆሚያ ጋራዥ መዳረሻ ለአጭር ጊዜ ሊስተጓጎል ይችላል እና አስቀድሞ ለንብረት አስተዳደር ቡድኖች ይገለፃል፣ ነገር ግን በግንባታው ወቅት መድረሻው በተቻለ መጠን ይጠበቃል።
  • በከተማው መሃል ኮሪደር ውስጥ የእግረኛ መንገድ ይጠበቃል፣ እና ቢያንስ ከአራቱ የእግረኛ መንገዶች ሦስቱ በእያንዳንዱ መስቀለኛ መንገድ ክፍት ሆነው ይቆያሉ።
  • በዚህ ሥራ ወቅት፣ ቁሳቁሶችን ለማጓጓዝ እና ለማጓጓዝ አልፎ አልፎ የሚዘጉ መስመሮች እና ጊዜያዊ የመገናኛ መንገዶች መዘጋት ሊያስፈልግ ይችላል። በእነዚህ አጭር መዝጊያዎች ዙሪያ ትራፊክን ለመርዳት ባንዲራዎች እና የትራፊክ ቁጥጥር ይተገበራሉ።


የአገልግሎት ማስተካከያዎች

  • የዲ፣ የኤች እና የኤል መስመር ባቡሮች ተጽዕኖ ይደረግባቸዋል።
  • በግንባታ ወቅት እንደ ጠንካራው አማራጭ የአገልግሎት ዕቅድ አካል፣ የአውቶቡስ አገልግሎቶች በዳውንታውን ሉፕ ሚድሎኮች ውስጥ ይገኛሉ። NextRide ለጉዞዎ በጣም ጥሩውን መንገድ ለማቀድ።
  • የ16ኛው ጎዳና ፍሪራይድ ድግግሞሽ በሳምንት ሰባት ቀናት በየሶስት ደቂቃው ይጨምራል፣ እና ፍሪ ሜትሮራይድ በሳምንቱ ቀናት ከፍተኛ ወቅት በየ10 ደቂቃው መስራቱን ይቀጥላል።

የኮልፋክስ አቨኑ አሰላለፍ

የአካባቢ ተጽዕኖዎች

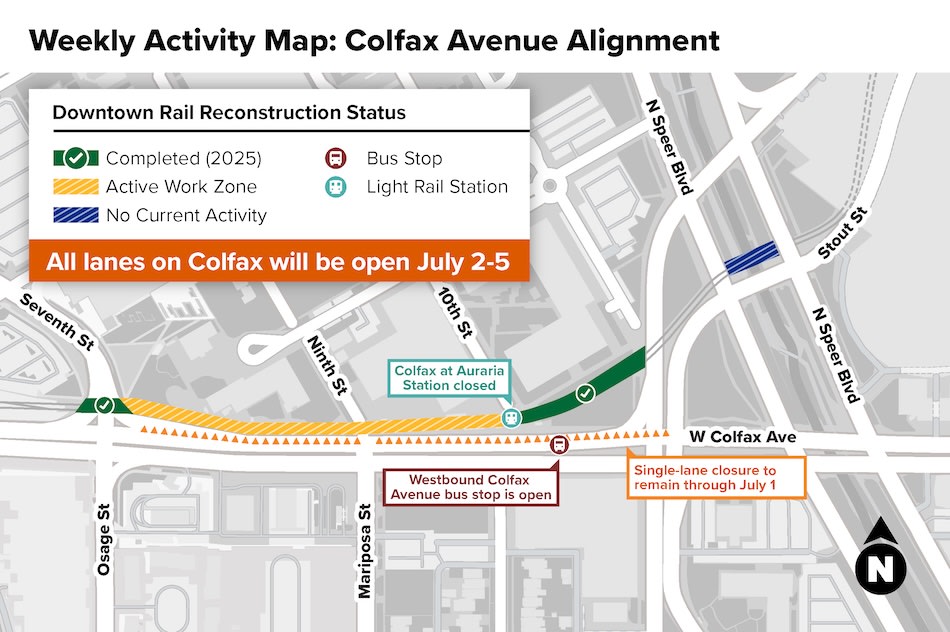

የኮልፋክስ አቨኑ አሰላለፍ

  • በካላማዝ እና በዘጠነኛ ጎዳናዎች መካከል ወደ ምዕራብ በሚወስደው ኮልፋክስ አቨኑ ላይ አንድ ጊዜ በቀኝ መስመር ተዘግቷል። ይህ መስመር እስከ ህዳር መጨረሻ ድረስ ይዘጋል።
  • እስከ ህዳር መጨረሻ ድረስ የሚቆየው፣ ወደ ምዕራብ የሚወስደውን የኮልፋክስ ጎዳና የእግረኛ መንገድ፣ በሰባተኛ እና በ10ኛ ጎዳናዎች መካከል፣ ተዘግቷል። በዘጠነኛ ጎዳና እና በ10ኛው ጎዳና ፕላዛ መካከል፣ ይህ መዘጋት ከቀላል የባቡር ሀዲድ መንገዶች በስተሰሜን አቅጣጫ ያዞራል። ወደ ኦራሪያ ካምፓስ የሚወስደው የእግረኛ መንገድ በሰባተኛ፣ ዘጠነኛ እና 10ኛ ጎዳናዎች ላይ በእግረኛ መንገዶች መሻገሪያ በኩል ይጠበቃል።

የቼሪ ክሪክ ድልድይ

  • እስከ መጋቢት 1 ቀን 2027 አጋማሽ ድረስ፣ በኮሎራዶ ኮንቬንሽን ማዕከል የእሳት አደጋ ስርዓት ስራን ለማከናወን በስፔር ቡሌቫርድ እና በ14ኛ ጎዳና መካከል የስቶውት ጎዳና ከፕሮጀክት ጋር ያልተያያዘ ሙሉ በሙሉ ተዘግቷል። ለተጨማሪ መረጃ የትራንስፖርት እና የመሠረተ ልማት መምሪያ (DOTI)ን ይመልከቱ። የጉዞ ምክር እዚህ ጋር ተገናኝቷል.

ምን እንደሚጠበቅ

  • ከሰባተኛ ጎዳና በስተ ምዕራብ እስከ ኮልፋክስ፣ ኦራሪያ ጣቢያ፣ ኮልፋክስ፣ 10ኛ ጎዳና አቅራቢያ በሚገኘው በ10ኛ ጎዳና አቅራቢያ በሚገኘው በኮልፋክስ፣ በኮልፋክስ፣ በኮልፋክስ፣ በ10ኛ ጎዳና ላይ ወደሚገኘው የምስራቅ ADA-ተደራሽነት ያለው ቀላል የባቡር መድረክ (ከፍተኛ ብሎክ) ድረስ ሙሉ ጥልቀት ያለው የባቡር መልሶ ግንባታ በኮልፋክስ ጎዳና (ከኦራሪያ ካምፓስ በስተደቡብ) ይካሄዳል።
  • ስራው የሚጀምረው በሰባተኛ ጎዳና ሲሆን ከዚያም በኮልፋክስ ጎዳና በኩል ወደ ካላማዝ ጎዳና በስተምስራቅ ይቀጥላል።
  • የቼሪ ክሪክ ድልድይ ማቋረጫ ሥራ በጥቅምት ወር አጋማሽ ላይ እንደገና እንደሚጀመር ይጠበቃል፣ ይህም ከሶስት እስከ አራት ሳምንታት ይቆያል።
  • በኦውራሪያ ጣቢያ የኮልፋክስ ስራም ከአንድ እስከ ሁለት ወራት የሚፈጅ ሙሉ የባቡር ግንባታ ከተደረገ በኋላ ይከናወናል።
  • የተለመዱ የስራ ቀናትና የስራ ሰዓቶች ከሰኞ እስከ አርብ፣ ከጠዋቱ 7 ሰዓት እስከ ምሽቱ 9 ሰዓት እንደሚሆኑ ይጠበቃል። የሳምንቱ መጨረሻ ስራ ከጠዋቱ 8 ሰዓት እስከ ምሽቱ 5 ሰዓት መካከል ይካሄዳል።
  • ስራው እየገፋ ሲሄድ በአካባቢው የተለያዩ መስመሮች፣ የእግረኛ መንገዶች እና የእግረኛ መንገዶች መዘጋት ያስፈልጋል።
  • እግረኞች እንደ አስፈላጊነቱ በአካባቢው ሁሉ አቅጣጫቸውን ይቀይራሉ።
  • በዚህ ሥራ ጊዜ ሁሉ ቁሳቁሶችን ለማጓጓዝ እና ለማጓጓዝ አልፎ አልፎ የሚዘጉ መስመሮች እና ጊዜያዊ የመስቀለኛ መንገድ መዘጋት ሊያስፈልግ ይችላል። በእነዚህ ጊዜያዊ መዘጋት ዙሪያ ያለውን ትራፊክ ለመርዳት ባንዲራዎች እና የትራፊክ ቁጥጥር ይተገበራሉ።

የአገልግሎት ማስተካከያዎች

  • በRTD's D፣ H እና L መስመሮች ላይ የአገልግሎት መቋረጥ። ስለ RTD የሰኔ የአገልግሎት ለውጦች ሙሉ ዝርዝሮች.
  • በኦራሪያ ጣቢያ የሚገኘው ኮልፋክስ የባቡር አገልግሎት ባይኖረውም፣ የኦራሪያ ዌስት ጣቢያ ለሲ፣ ኢ እና ደብሊው መስመሮች አገልግሎት ለመስጠት ክፍት ሆኖ ይቆያል።
  • ከኮልፋክስ በስተምስራቅ የሚገኘው የኦራሪያ ጣቢያ ወደ ምዕራብ የሚሄደው የአውቶቡስ ማቆሚያ በ16ቱ እና በART የአውቶቡስ መስመሮች በኩል ለካምፓሱ አስተማማኝ አገልግሎት ለመስጠት ክፍት ሆኖ ይቆያል።

የባቡር አገልግሎት ካርታዎች

ከጁን 7፣ 2026 ጀምሮ ተግባራዊ ይሆናል

የRTD የባቡር ካርታ ከጁን 7 ቀን 2026 ዓ.ም. ጀምሮ ተግባራዊ ይሆናል

የፕሮጀክት አካባቢዎች

አምስት ቁልፍ መስቀለኛ መንገዶች

የጊዜ መስመር፡ በ2024 ተጠናቋል

የRTD የከተማው የባቡር መልሶ ግንባታ ፕሮጀክት አምስት ቁልፍ መገናኛዎች ከኦገስት 29፣ 2024 በፊት በተያዘለት መርሃ ግብር በተሳካ ሁኔታ ተጠናቀዋል። ይህ የፕሮጀክቱ ክፍል በዳውንታውን ሉፕ ውስጥ በሚገኙ አምስት መገናኛዎች ላይ ቀላል የባቡር ሐዲድ እና መሠረተ ልማትን መልሶ መገንባት ላይ ያተኮረ ነበር፡

  • ብሮድዌይ እና ዌልተን
  • 15ኛ እና የካሊፎርኒያ ጎዳናዎች
  • 15ኛ እና ስታውት ጎዳናዎች
  • 17ኛ እና የካሊፎርኒያ ጎዳናዎች
  • 17ኛ እና ስታውት ጎዳናዎች

በካሊፎርኒያ ጎዳና ላይ በ14ኛ እና በ15ኛ ጎዳናዎች መካከል እንደገና ግንባታ ተካሂዷል። እያንዳንዱ መስቀለኛ መንገድ ደህንነትን እና ተንቀሳቃሽነትን ለማሻሻል፣ እየተባባሰ የመጣውን የመጓጓዣ መሠረተ ልማት ለመቅረፍ እና ኤጀንሲው በዋና ዋና የትራንስፖርት ሀብቶቹ ላይ የሚያደርገውን ኢንቨስትመንት ለመጠበቅ ጥልቅ የሆነ መልሶ ግንባታ ተደርጎለታል።

ካላማዝ ስትሪት ክሮስዲንግ

የጊዜ መስመር፡ በአራተኛው ሩብ ዓመት 2025 ተጠናቋል

ከኮልፋክስ በስተምስራቅ በሚገኘው የኦራሪያ ጣቢያ ላይ ወደ ደቡብ አቅጣጫ የሚያቋርጠውን ካላማዝ ጎዳና የሚያቋርጠውን የቀላል ባቡር መስመር ክፍል ሙሉ በሙሉ መልሶ ለመገንባት የተደረገው ሥራ በ2025 መጨረሻ ላይ በተሳካ ሁኔታ ተጠናቋል። የቡድኑ አባላት የባቡር መስመሩን ለማረጋጋት በ2024 ጊዜያዊ ጥገና አጠናቀዋል። ሙሉው የ86 ቀናት የካላማዝ ክሮሲንግ ግንባታ የተጀመረው በሴፕቴምበር 2፣ 2025 ሲሆን ማክሰኞ፣ ህዳር 25፣ 2025 ይጠናቀቃል።

የካላማዝ ክሮሲንግ የማጠናቀቂያ ሪፖርት

የኮልፋክስ አቨኑ አሰላለፍ

የጊዜ መስመር፡ ሰኔ 2026 - ሩብ 2027

የኮልፋክስ አቨኑ አሰላለፍ ሥራ የተጀመረው ሰኔ 7፣ 2026 ሲሆን እስከ 2027 የመጀመሪያ ሩብ ዓመት (ሩብ 1) ድረስ ይቆያል። ይህ ሥራ ከኮልፋክስ አቨኑ አጠገብ በሰባተኛ ጎዳና እና በኦራሪያ ጣቢያ በኮልፋክስ 10ኛ ጎዳና መካከል የሚሄደውን የባቡር ሐዲድ ሙሉ በሙሉ እንደገና መገንባት፣ በኦራሪያ ጣቢያ በኮልፋክስ ማሻሻያ እና በስፔር ቡሌቫርድ የሚያቋርጠውን የቼሪ ክሪክ ድልድይ ሥራ ያካትታል።

ስራን ለማፋጠን እና የትራፊክ ተፅእኖዎችን ለመቀነስ፣ በዚህ አካባቢ የሌሊት ስራ ይኖራል። ኮንትራክተሩ ከዴንቨር የህዝብ ጤና እና አካባቢ መምሪያ (DDPHE) የድምፅ ልዩነት ፈቃድ አግኝቷል፣ እና ተጽዕኖ የደረሰባቸው ነዋሪዎች በአካባቢው የሌሊት ስራ ከመከሰቱ በፊት ይነገራቸዋል።

የዳውንታውን ሉፕ ሚድብሎኮች

የጊዜ መስመር፡ ሰኔ 2026 - ሩብ 2027

በዳውንታውን ሉፕ ሚድብሎክስ አካባቢ ላይ የሚካሄደው ሥራ የተጀመረው ሰኔ 7፣ 2026 ሲሆን እስከ 2027 የመጀመሪያ ሩብ ዓመት (ሩብ 1) ድረስ ይቆያል። ይህ ሥራ አሁን ያሉትን ቀላል የባቡር ሐዲዶች ሙሉ በሙሉ እንደገና መገንባትን ያካትታል፣ ይህም በ2024 ሥራው የተጠናቀቁባቸውን መገናኛዎች፣ በጣቢያዎች ላይ የኤሌክትሪክ ሥራ እና በተወሰኑ መገናኛዎች ላይ የተወሰነ የመገልገያ ሥራን ሳይጨምር ነው። ሙሉ ጥልቀት ያለው የባቡር መልሶ ግንባታ በሚከተሉት ቦታዎች ይከናወናል፡

  • በ2024 የተጠናቀቁትን መገናኛዎች ሳይጨምር፣ ከ14ኛ እስከ 19ኛ መካከል የስቶውት እና የካሊፎርኒያ ጎዳናዎች።
  • በስቶውት እና በካሊፎርኒያ ጎዳናዎች መካከል ያለው 19ኛ ጎዳና

በግንባታ ወቅት እንደ ጠንካራው አማራጭ የአገልግሎት ዕቅድ አካል፣ የአውቶቡስ አገልግሎቶች በዳውንታውን ሉፕ ሚድሎኮች ውስጥ ይገኛሉ። NextRide ለጉዞዎ በጣም ጥሩውን መንገድ ለማቀድ።


የዌልተን ጎዳና ኮሪዶር

የጊዜ መስመር፡ 2027

RTD የዴንቨር የባቡር ግንባታ ፕሮጀክትን የዌልተን ኮሪደር ክፍልን በማሻሻል ላይ ሲሆን ይህም የረጅም ጊዜ፣ በማህበረሰብ ላይ የተመሰረቱ መፍትሄዎችን ተለዋዋጭነት በመጠበቅ በአጭር ጊዜ ደህንነት፣ ተደራሽነት እና አስተማማኝነት ላይ እንዲያተኩር እያደረገ ነው። ይህ አካሄድ ከዴንቨር ከተማ እና ካውንቲ የዌልተን ቀጣይ እርምጃዎች ጥናት ጋር የሚጣጣም ሲሆን ይህም ከአካባቢው ባለድርሻ አካላት ጋር በመተባበር የወደፊት የመንቀሳቀስ እና የመንገድ ገጽታ አማራጮችን እየገመገመ ነው። ስለእነዚህ ለውጦች የበለጠ ዝርዝር መረጃ ለማግኘት፣ የጥቅምት 2027 የRTD ቦርድ አቀራረብን እዚህ ጋር የተገናኘውን ይመልከቱ፡ የዌልተን ጎዳና ኮሪደር የከተማውን የባቡር ግንባታ ፕሮጀክት ዝመና

የፕሮጀክት ዝማኔዎች

RTD ስለፕሮጀክቱ የጊዜ ሰሌዳዎች፣ የአገልግሎት መስተጓጎሎች፣ የአካባቢ ተጽዕኖዎች፣ አጠቃላይ እድገት እና ሌሎችም መረጃ ለመስጠት ቁርጠኛ ነው። መደበኛ የፕሮጀክት ዝመናዎች ከቀጣዩ ንቁ ሥራ በፊት ይቀጥላሉ። ስለ ዳውንታውን የባቡር መልሶ ግንባታ ፕሮጀክት ጥያቄ ካለዎት፣ እባክዎን ከታች ባለው ኢሜይል ወይም ስልክ ቁጥር ያግኙን፡

የፕሮጀክት ኢሜይል፡ [email protected]

የፕሮጀክት መረጃ መስመር፡ 720-902-8817

የደንበኛ መሳሪያዎች

በተደጋጋሚ የሚጠየቁ ጥያቄዎች

ስለ የከተማው የባቡር ግንባታ ፕሮጀክት በተደጋጋሚ ለሚጠየቁ ጥያቄዎች መልስ ያግኙ

በተደጋጋሚ የሚጠየቁ ጥያቄዎች

የአገልግሎት ማንቂያዎች

RTD ደንበኞች የተወሰኑ የአውቶቡስ መስመሮችን፣ የባቡር መስመሮችን፣ ማቆሚያዎችን ወይም ጣቢያን የሚነኩ የወደፊት እና እውነተኛ ጊዜ መቋረጦችን በተመለከተ የጽሑፍ እና የኢሜይል ማሳወቂያዎችን ለመቀበል ለአገልግሎት ማንቂያዎች እንዲመዘገቡ ያበረታታል።

ለዝማኔዎች ይመዝገቡ

ቀጣዩ ጉዞ

ደንበኞች ጉዞዎችን ለማቀድ፣ ንቁ የአገልግሎት ማንቂያዎችን ለማየት እና የአውቶቡስ እና የባቡር ቦታዎችን በእውነተኛ ጊዜ ለማየት Next Ridewebapp ን እንዲጠቀሙ ይበረታታሉ።

የሚቀጥለውን ጉዞ እዚህ ይድረሱ

የደንበኛ እንክብካቤ

ተጨማሪ የጉዞ መስመር እና የጊዜ ሰሌዳ መረጃ ወይም በአገልግሎት ላይ ስለሚኖረው ተጽእኖ ጥያቄዎች፣ የRTD የደንበኞች እንክብካቤ ወኪሎች በሳምንቱ ቀናት ከጠዋቱ 6 ሰዓት እስከ ምሽቱ 8 ሰዓት እና ቅዳሜ ከጠዋቱ 9 ሰዓት እስከ ምሽቱ 6 ሰዓት በመደወል ይገኛሉ። 303.299.6000ለስፓኒሽ ቋንቋ፣ 2ን ይጫኑ። በሌሎች ቋንቋዎች ሁሉ እርዳታ ለማግኘት፣ እባክዎን ለመረጃ ባለሙያው የሚናገሩትን ቋንቋ ይንገሩ እና ከአስተርጓሚ ጋር ሲገናኙ በስልክ ይቆዩ።

ትርጉም ይጠይቁ

ከስፓኒሽ ባሻገር ወደ አንድ የተወሰነ ቋንቋ የተተረጎሙ የRTD ቁሳቁሶች ይፈልጋሉ? በተቻለ መጠን፣ RTD የሚፈልጉትን ትርጉም ያቀርባል! እዚህ ጠቅ ያድርጉ.

የተጠናቀቀ ሥራ

53956661952
53956665852
53957562581
53956665057
53957816578
53956667697
Newly
A
A
Newly
RTD
RTD
